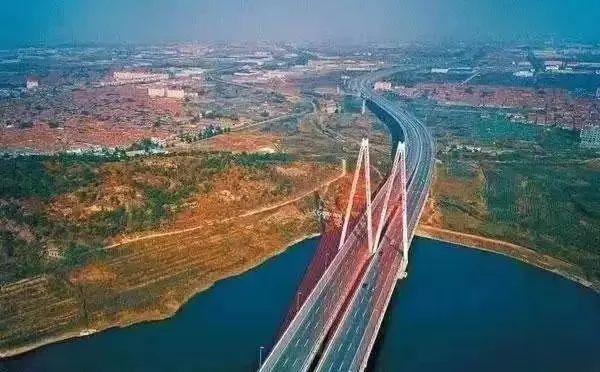

青岛丹山斜拉桥是总公司(现“中交一公局集团”)施工的第1座斜拉桥。该桥总长1297.66米,主桥为43米+96米+136米不等跨独墩双塔连体四索面双宝石型,半飘浮体系,下横梁固结结构,属国内首创型式。

640 (4)

大桥于1998年11月1日开工,2000年10月31日完工,历时24个月。


丹山斜拉桥位于青岛北部,是机场高速迎宾大道的一道独特亮丽的风景线,也是国家主干线青银高速青岛段上一项重点工程,它的建成对贯通国家主干道,完善山东及青岛高速公路网,加快青岛的改革开放,缓解市区交通压力,改善投资环境和促进旅游事业的发展均具有重大意义。


由于结构为首创,在无经验可以借鉴,工期紧,技术难度大等重大困难面前,斜拉桥建设者发扬团结协作,艰苦奋斗的作风,凭籍其智慧和勤奋,实现了“创优质工程,向青岛人民交出合格答卷”的承诺,通过不断学习和大胆创新,积累了斜拉桥建设的宝贵经验。

640 (5)

斜拉桥横跨丹山水库,水库库容40万立方米,常年水深5-6米,最大水深10米,丹山水库是青岛市饮水水源之一,施工环保工作极为重要。


为确保施工不造成水质污染,项目经理部制订详细的施工方案,严格控制施工范围,及时清理施工污水泥浆,构筑稳固的施工平台,主墩采用15米长拉森钢板桩围堰,保证了下部结构的顺利完成。

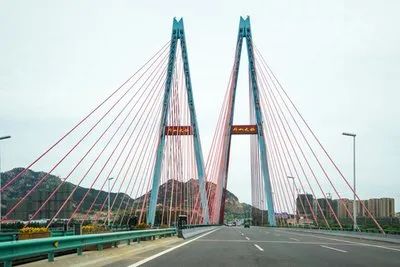

斜拉桥双塔高85.25米,横向布置为宝石型,断面为H型,结构型式比较复杂。项目经理部经过方案比选,决定采用2级支架塔身施工方案,钢结构翻模工艺,分节对称连续施工。在塔身冬季施工中,针对塔身高,施工难度大的特点,采用模板外加电热带,石棉和塑料布保温层,混凝土掺加复合防冻剂,强化混凝土拌制、运输、浇注、养生4个环节管理等措施,确保塔身的施工质量。2000年4月实现了塔身封顶,2000年5月5日开始挂索施工。


为确保斜拉桥安装质量,大桥成立由山东省设计院、西安公路交通科技大学、施工单位、监理单位4方参加的施工监控课题小组和包括3名高级工程师在内的顾问组。施工控制采用自适应控制的方法进行,及时估计参数的实际值,使成桥线型及结构受力状态最大程度地接近设计期望值。减少在成桥后进行复杂的调索工作。经过各方面的共同努力,丹山斜拉桥在支架现浇,塔身施工,斜拉索安装与控制等方面均取得良好的成绩。经通车前的静力加载试验,桥梁动载检测,大桥拉索索力测试均达到了设计要求。交工验收评分为97分。


2000年9月,斜拉桥塔柱施工质量控制QC小组获交通部优秀质量管理小组称号。

2001年5月,丹山斜拉桥索塔锚箱施工控制QC小组获国家工程建设优秀质量管理小组称号。

2001年9月28日,丹山斜拉桥采用双塔联体四索面双宝石型、半飘浮体系、下横梁固结结构,属国内首创,被中国企业联合会、中国企业家协会授予“中国企业新纪录”。
